仲冬的太陽似乎也怕起冷來,穿了很厚很厚的衣服,儲存每一份熱量,為明年枯木逢春、萬物始生的生命奇跡準備著。
四季交替過程中,工程行業的腳步持續向前,不曾停歇。然而,冬季施工對于防水行業來說有一定的工藝限制,因為隨著溫度的降低,個別工藝不再適用,如自粘卷材施工環境溫度不得低于5℃,否則會(huì )使卷材膠層粘性降低,影響卷材粘貼效果,無法最大限度保證施工質量等;這種情況下,我們經常所說的熱熔施工工藝就脫穎而出了。
以常見SBS改性瀝青防水卷材熱熔工藝為例,可以在不低于-10℃環境下施工,相比自粘卷材可施工環境溫度范圍大幅提升,能較好的適應冬期施工環境要求;那到底如何施工,又需注意些什么?下面,我們來為小伙伴們介紹有關卷材熱熔施工工藝及注意事項,準備好了嗎?開始嘍...
1、將基層清理干凈,基層應干燥(含水率≤9%)、平整、堅實,為卷材與基層的牢固粘接打下基礎;陰陽角部位應做成圓弧狀或進行倒角處理。
2、均勻涂刷基層處理劑,有利于提升卷材和基層之間的粘結力。
3、使用墨斗將每一幅卷材大面和附加層鋪貼的邊緣線以及搭接寬度線彈出,用于卷材后期對正。
4、大面卷材熱熔施工前將卷材進行預鋪回卷操作,防止卷材后期施工時因未對正導致調整困難。

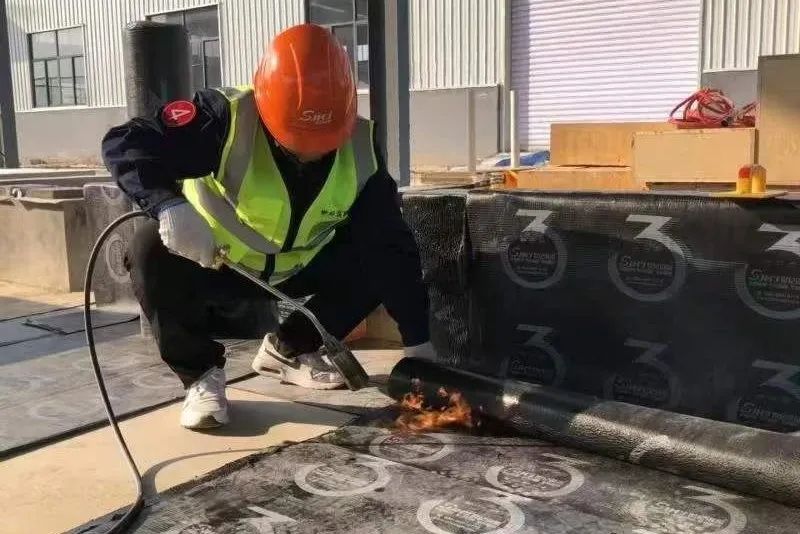

5、卷材進行熱熔鋪貼時,持噴燈對著待鋪的整卷卷材,使噴燈嘴距卷材及基層0.3-0.5m處加熱,進行往復移動烘烤(不得將火焰停在一處長時間烘烤卷材,否則容易產生胎基外露和胎體與改性瀝青基料瞬間分離現象),加熱均勻,不得過分加熱燒穿卷材和加熱不充分使卷材難與基面粘結牢固。當卷材表面瀝青呈黑色光澤并伴有微泡(不得出現大量氣泡)及時推滾卷材進行粘鋪,大面施工過程中,搭接邊部位需預留。

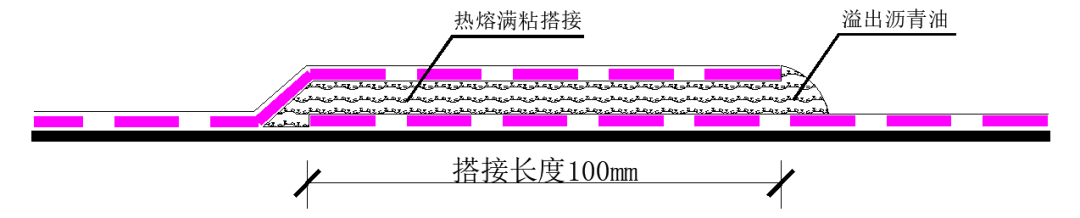

6、卷材搭接邊處理時需要兩人一組,一人手持噴槍在前烘烤卷材搭接邊兩層卷材接觸部位表面瀝青層,一人使用長柄鋼壓輥滾壓搭接部位最上一層卷材,同時向前移動,用噴燈充分烘烤搭接邊上層卷材底面和下層卷材上表面瀝青層,必須保證搭接處卷材間的瀝青密實熔合,且有熔融瀝青從邊端擠出,形成勻質瀝青條,長短邊搭接寬度不小于100mm。

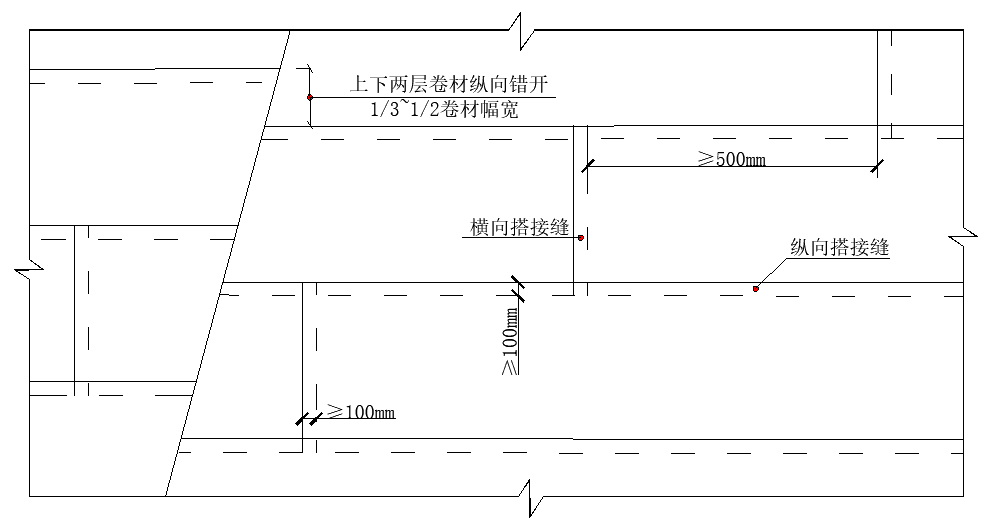

7、第二道卷材熱熔施工時,上下兩幅卷材長邊搭接錯開不小于1/3幅寬,左右相鄰兩幅卷材短邊搭接邊間距不小于500mm(或按地方標準要求),上下幅卷材應平行施工,熱熔工藝同第一道。
8、最后進行卷材的收頭固定密封處理,邊緣部位打壓條固定,密封膏嵌縫密封。
熱熔施工注意事項
1、基層應干燥,含水率≤9%,檢查方法一般是將1㎡卷材平坦地干鋪在基層上,靜置3h-4h左右后掀開檢查,基層表面與卷材底部位置未見水印,表示滿足要求;
2、搭接邊熱熔施工時形成勻質瀝青條,不得過分滾壓導致露出胎體;
3、熱熔防水卷材施工人員須經過專門的施工安全培訓,施工現場不得有其他明火作業,現場如有易燃材料,也要采取隔離防護措施,以免引起火災;
4、熱熔改性瀝青防水卷材,在雨雪或5級大風以上天氣、停止作業;
5、施工環境溫度低于-10℃時停止作業;
6、在防水施工過程中要戴好手套,避免燒傷、燙傷;
7、烘烤卷材不能過分加熱也不能加熱不到位;
8、密閉空間嚴禁熱熔法施工。
伙伴們,關于卷材熱熔施工您大致了解了嗎?若有疑問可隨時致電世紀洪雨,知識海洋里我們并肩攜手;歲暮天寒,注意添衣保暖,祝君安康!
